江南污水處理廠水質提標及三期工程是繼江南污水處理廠一、二期投產運行后根據南寧市發展趨勢啟動新建的項目,工程建設內容為新建24萬m3/d的污水處理系統;新建72萬m3/d的深床濾池,提高總出水排放標準;配套新建污泥脫水處理系統。項目總投資約為16.6億元。項目建成后江南污水處理廠日處理能力由現在的48萬立方米提升到72萬立方米。該項目建成后,將進一步提高南寧市城市污水處理能力和處理標準,極大改善城市水環境和人居環境,對促進城市生態文明建設具有重要意義。

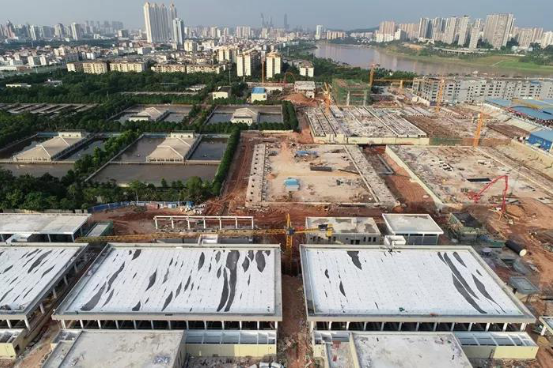

項目俯瞰圖
本項目大小單體構筑物24個,工期緊、體量大、點多面廣、施工平面布置動態性極強,危險源多,涉及構筑物的土建及設備安裝,對監理工作提出了極高的要求。
項目自建設以來,遇到多個重點難點關鍵線路工程,我公司項目監理部多次及時組織參建各方進行現場調查,研討技術方案,解決問題,迅速地推進項目的施工。項目監理部發揮了對項目管控作用,在保質保量保安全的前提下,積極地推進項目進度。其中粗格柵及進水泵房由于施工場地有限,地質水文條件差等原因,基坑開挖采用地下連續墻支護,墻厚1.2米,墻深達53.5米,基坑深度最深處18.5米,支撐系統為四層順支撐四層反支撐,支撐縱橫向間距密集,主體結構復雜,工序多空間受限,基本只能按順序組織施工很難組織流水作業,按正常工藝流程施工幾乎不可能按工期目標完成任務。

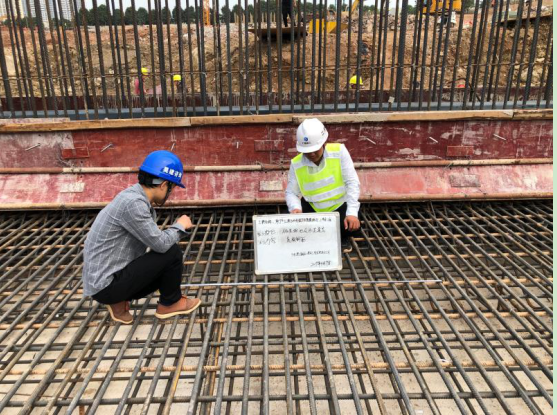

項目監理部根據現場實際情況,仔細研究設計圖紙及相關文件,在確保質量安全的前提下提出了提高支撐系統及構筑物混凝土標號,減少支撐腰梁截面配筋率、合理調整混凝土配合比提高早期強度、取消反支撐改用低標號素混凝土填充構筑物與地下連續墻之間的空隙以滿足施工過程中結構穩定的效果等合理化建議,經與建設單位、設計單位、施工單位協商后采納監理建議,設計單位驗算后及時變更,縮短工期約二十天。

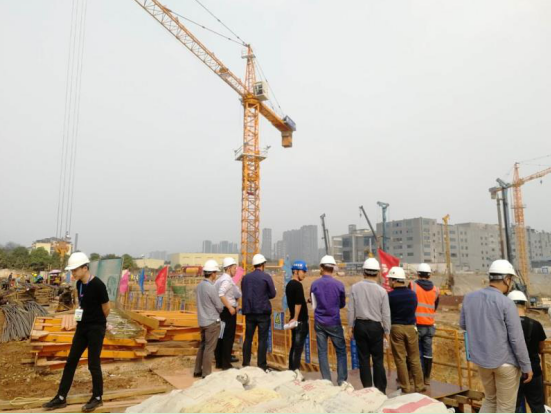

在AAO生物池及二沉池建設時,受拆遷影響工期極度緊張,占地面積大、土方外運量大、樁基礎混凝土灌注樁多,結構混凝土體量大、施工場地狹窄等,質量控制點多,高支模、深基坑等危險源多。項目監理部及時調整監理人員加強日常巡視檢查工作,與施工同步一旦發現有不合理的施工組織,不安全行為、不安全的狀態都會(huì )立即指令施工單位改正。
進水主干管及出水主干管安裝時,地下管線錯綜復雜,水文地質條件差,尤其進水主干管由于一、二期已是超負荷運轉,進水口水位已遠超原設計水位,新舊管道連接困難,安全風險高技術要求高,項目監理部多次組織參建各方進行現場調查,集思廣益研討技術方案,最終商定采取利用原超越管提升降水通水,當連接井水位降至安全高度以后再連通新建主干管道。
為確保項目建設趕工期間的質量安全,項目監理部首先指導施工單位運用BIM技術提前做好各項碰撞檢查,減少施工誤差避免重復作業。全體監理人員本著服務第一的宗旨,24小時候命,有施工的地方就監理人員同步跟蹤檢查,發現偏差現場指導糾正,避免隱蔽驗收時才提出整改意見影響進度。涉及需要建設單位、設計單位、勘察單位等參建單位解決的問題,根據項目的特殊性監理單位建立了施工現場會(huì )議制度,當天問題當天解決,堅持解決問題不過夜。政府相關主管部門要求每周一報進度,由于現場施工動態性太強,項目監理部為把現場形象進度準確到位的反映給參建各方及政府相關部門,進度情況主動每日一報。項目監理部管理人員兢兢業業的工作態度,以及善于利用自身的專業技術服務能力為推動項目建設獻計獻策排憂解難,從而得到項目參建各方及相關建設主管部門的一致肯定。

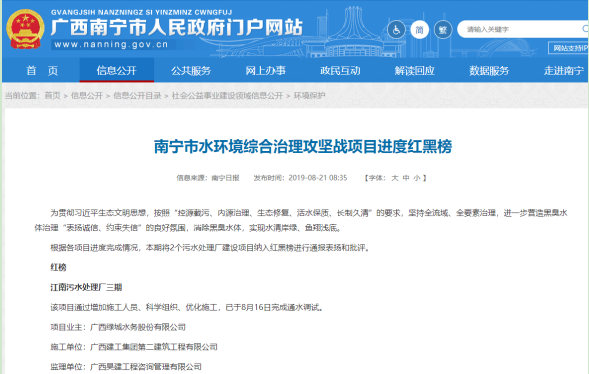

經過參加各方的共同努力,項目工程于8月16日完成了通水調試的目標目前,順利地推進了項目的進度,在“南寧市水環境綜合治理攻堅戰項目進度”監督中,得到行政主管部門的認可和表?yè)P,進入紅榜名單。
目前項目全員正在鉚足干勁,堅守崗位,把好監理關,繼續全力打造好這一優質工程、民心工程、民生工程。
